CONSTRUCTION DES DEUX DERNIERES CLASSES DE SANTE YALLA

Dernière étape pour le maçon :

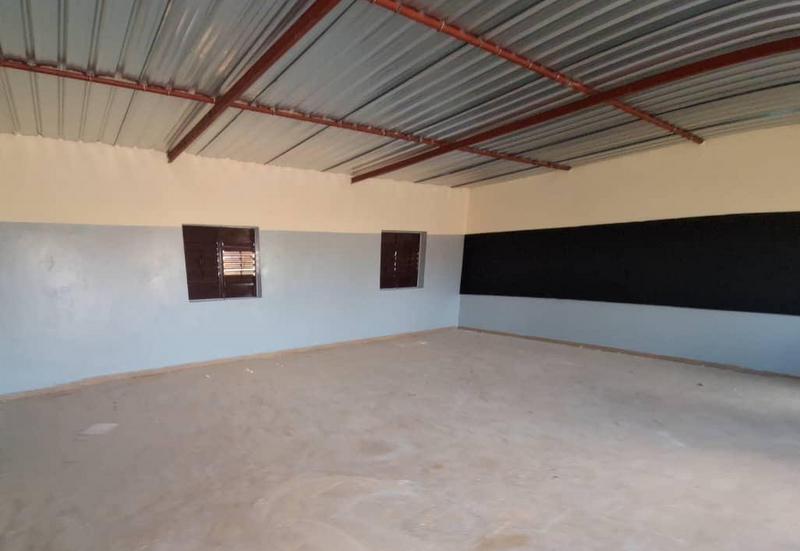

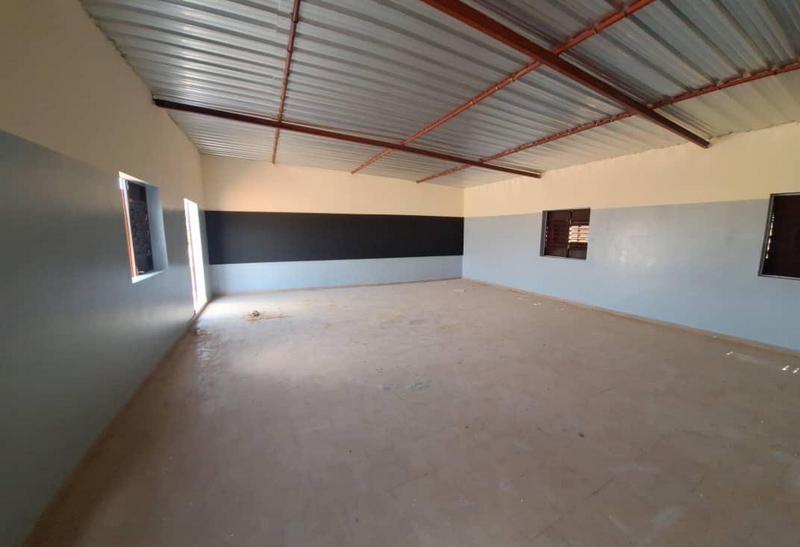

                    - le fin du crépi des deux classes.

                 - coulage des des dalles

                 - livraison des fenêtres pour le scellement.

ELEVATION DES MURS

   Rapport de Fabrice :

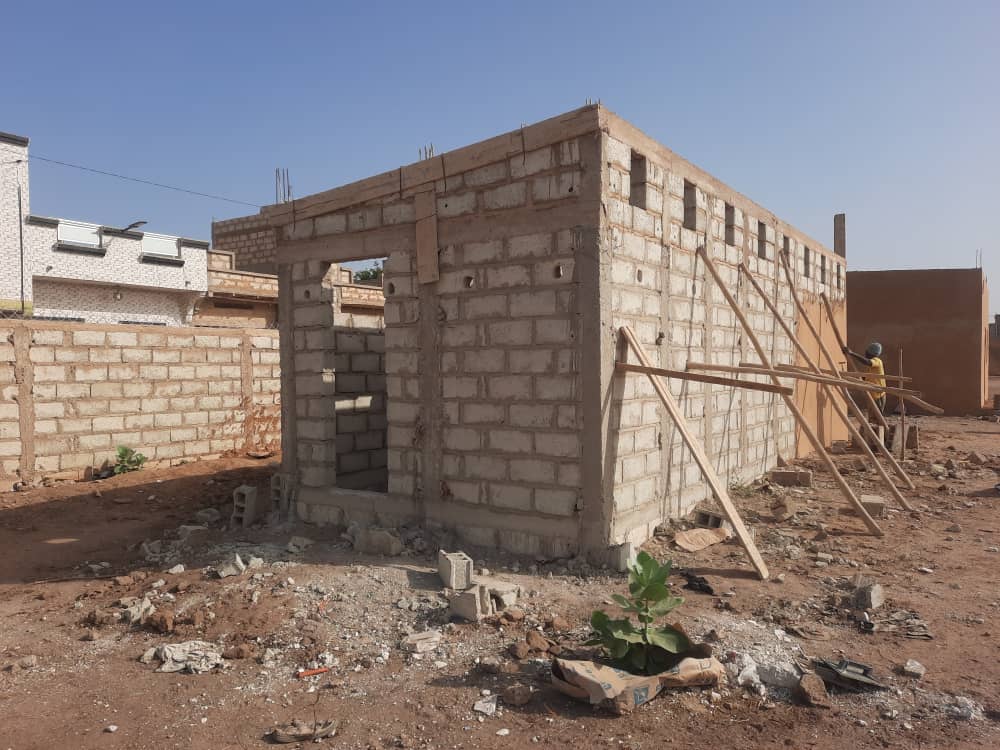

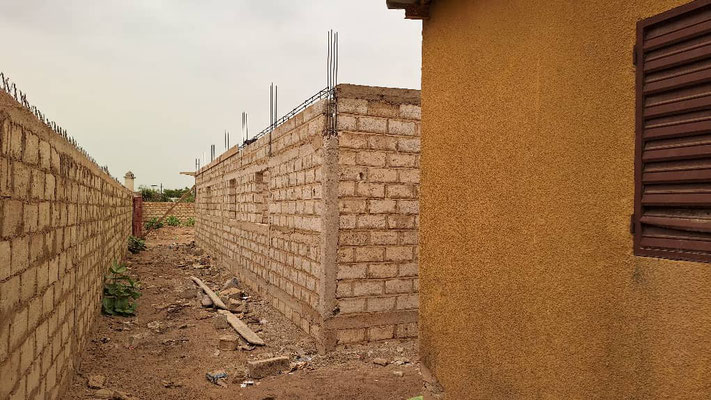

- fin des élévations des murs des deux classes.

- début de l'enduit des murs ce lundi 08/07/24.

DÉBUT DES TRAVAUX DES DEUX SALLES DE CLASSE

Fabrice:

- Présence des Mouleurs

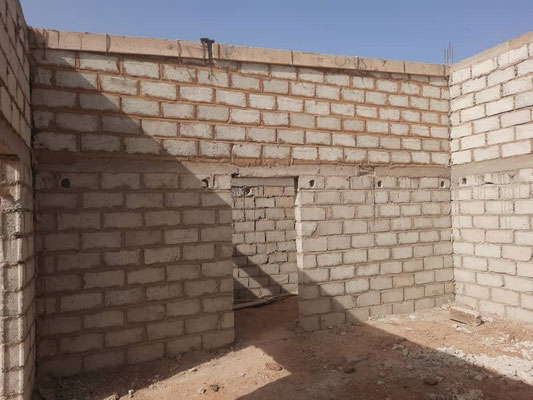

MAÇONNERIE: après les tranchées , construction des briques pleines.

    Souvenez vous, Catherine Gobet-Lalanne nous annonçait que le conseil d'administration de la Fondation McMillan Stewart, réuni le 25 octobre 2023, avait décidé de nous accorder une subvention de 15 000 $ pour notre projet éducatif à M'Bour, au Sénégal.

 Après le mur, le bureau du directeur et le bloc de latrines, nous attaquons les deux dernières classes de cette magnifique école Dunesaventure

LE TROISIEME BLOC DE TOILETTES ET LE  BUREAU DU DIRECTEUR

                   Terminée!!

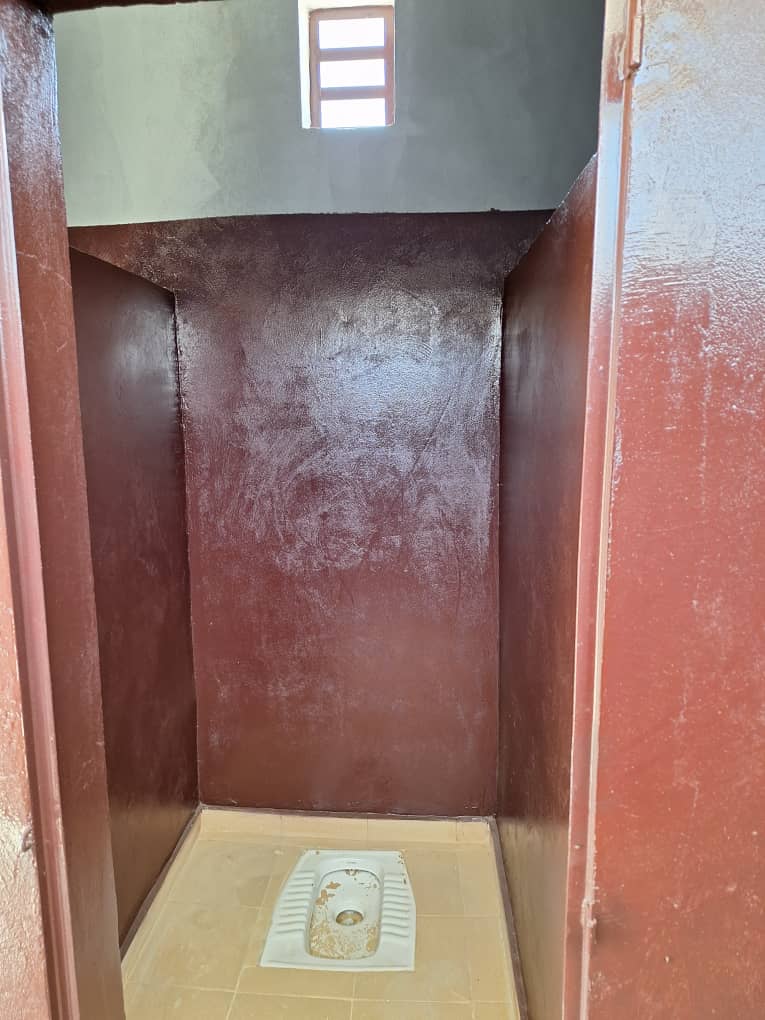

        La construction du bureau du Directeur et du troisième bloc de latrines est Terminé..

        Un grand merci à Fabrice et Cathy A pour leurs investissements .

        Et bonne nouvelle , nous attaquons la construction des deux dernières classes!!

 Pendant son séjour, Cathy a fait quatre visites avec Fabrice  pour arriver à presque terminer ce troisième bloc de toilettes et le bureau du directeur !!! Reste encore le peintre pour finaliser le tout et début juin, on attaque les deux dernières classes de cette super école.

Quatrième visite

Troisième visite

Deuxième visite

Première visite

Fabrice, notre responsable des travaux:

                     - coulage de la dalle ( sol )

                     - montage des portes et fenêtres

Fabrice, notre responsable des travaux:

           - fin du crépi intérieur et extérieur du bureau

              - crépi en cours des toilettes

Commentaire du Directeur:

Mille excuses pour ne pas avoir posté les informations prises hier ( surcharge de travail et canicules sont passées par là ).

La journée << portes ouvertes >> était l'occasion pour les enseignants de communiquer directement avec les parents pour les informer sur les performances de leur enfant et leur prodiguer des conseils.

 La construction du bureau et des toilettes est bien reprise après le rigueurs du ramadan.

 Les piques jouent bien leur rôle: les jeunes ne peuvent plus sauter par dessus le mur . Reste à fermer efficacement les ouverture s pendant les absences pour éviter qu'ils viennent jouer au foot !!

 Fabrice, notre responsable des travaux:

           - fin des élévations des murs du bureau

           - fin des élévations des murs des toilettes

 Fabrice, notre responsable des travaux:

 Suite des travaux toilettes + bureau

- coulage des poteaux

- chaînage des murs

- coulage des linteaux

- Suite élévations des murs de toilettes

Photos prise ce lundi 24 mars 2024.

  Fabrice, notre responsable des travaux:

                 - bureau = coulage de quelques poteaux dans la continuité des élévations des murs

             - toilettes = début des élévations des murs.

  ELEVATION DES MURS DU BUREAU ET FONDATION DES LATRINES

 Fabrice, notre responsable des travaux:

   "- Bureau : élévations des murs.

   - Toilettes : fin des fondations .

NB : début de la pose des piques de sécurité ce mardi 12 mars."

Commentaire du directeur, Alioune Ndiane:

   "Comme nous le constatons tous FABRICE est parfaitement dans son élément : méthodique , pragmatique et efficace. BRAVOOO👏👏👏 et MERCI à DUNESAVENTURE 🙏🏼🙏🏼🙏🏼"

INSTALLATION DES PIQUES POUR SECURISER LE MUR QUI SECURISE L'ECOLE !!!

DEBUT DES TRAVAUX

ADHESION DE L ECOLE SANTE YALLA 2024

            Bravo Mr le Directeur, cette école vous doit beaucoup déjà pour tout ce que vous faites pour elle !!!

    Et la dessus, contrôle: 1ere Évaluation ( cfee blanc ) des élèves de CM2 de l'académie.  Une discipline qui se termine et une autre qui s'annonce.
