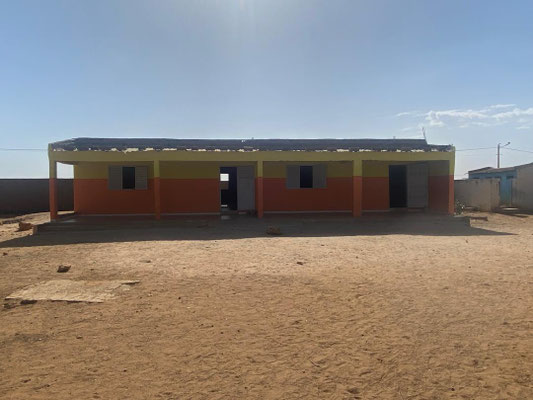

Bara Faye : Le bâtiment principal est terminé , reste qu’à couler les poteaux et le dernier chenage
Le niveau d’avancement des travaux est satisfaisant

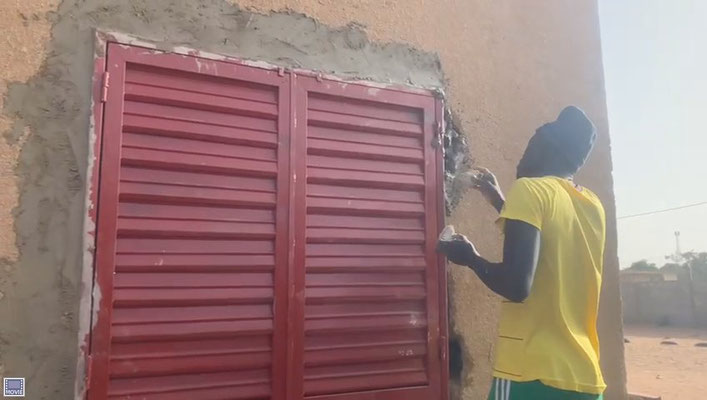

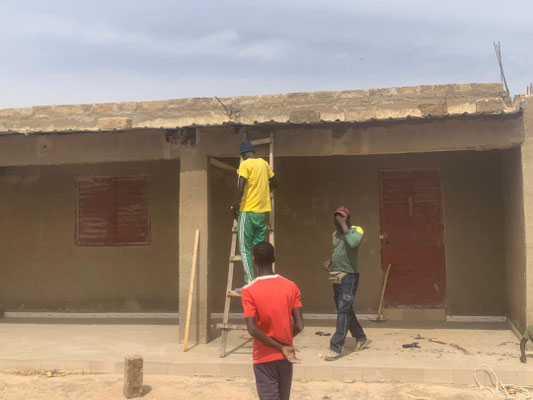

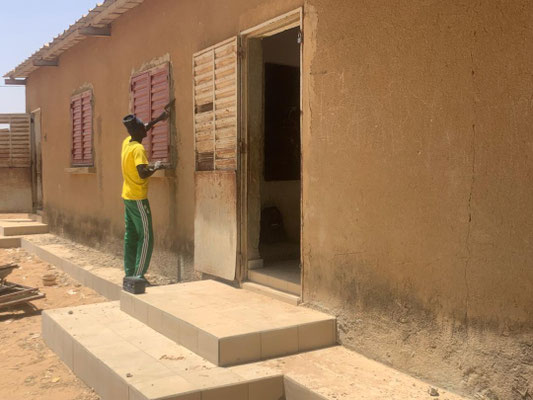

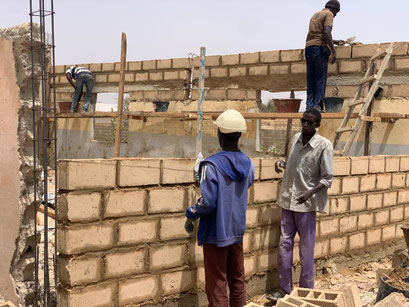

Cette semaine le maçon va commencer à crépir les murs intérieur et extérieur
Déjà commandé les carreaux , les portes et fenêtres et les tôles et zincs pour la charpente
Sur les vidéos on voit les ouvriers mouler au béton les poteaux de la véranda
On a mis un petit mur avec des entrées pour accéder à la véranda et dans les classes
Bara: "Le mur latérale de la salle de cpA a été détruit et sera remplacé par
un nouveau mur
Il était irrécupérable donc fallait le terrasser"
Bara:
"C’est presque terminé avec l’élévation des murs du vieux bâtiment
Il reste qu’à terminer
le nouveau mur qui a été complètement remplacé"
Bara:

"Ici ceux sont les trous pour les poteaux de la nouvelle véranda. "

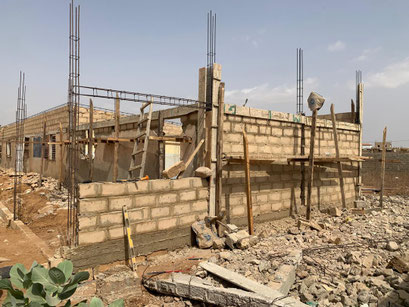

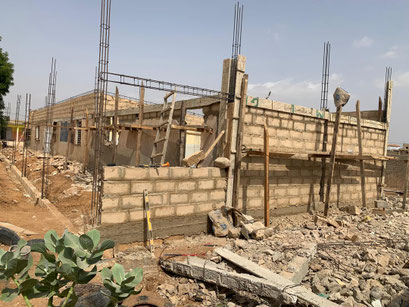

Les nouveaux poteaux du bâtiment sont en cours
Le maçon doit sécuriser le bâtiment avec la mise en place de ces nouveaux poteaux avant d’enlever les tôles et la charpente"

J’ai passé la journée à l’école pour superviser l’enlèvement de la toiture et de la charpente, Ça démarre bien et on va récupérer du matériel (tôle bois poutre)qu’on pourra revendre

Ici on enlève la partie supérieure du chainage

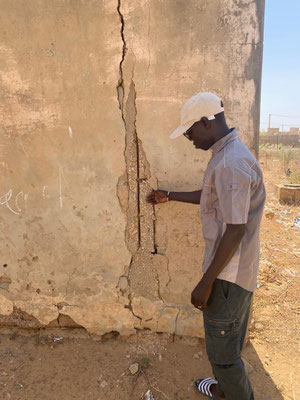

Ce mur très fissuré sera à terre et remplacé par un nouveau mur pour plus de sécurité

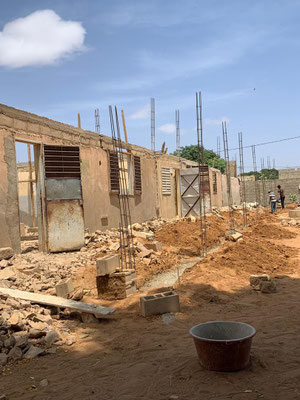

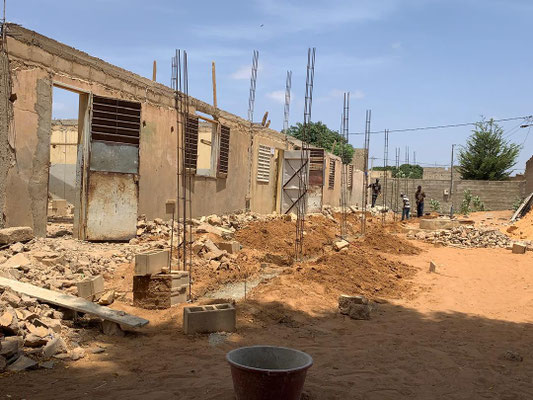

Au 7 ieme jour de travaux et ça prend forme après le terrassement de la toiture et de la partie supérieure des murs

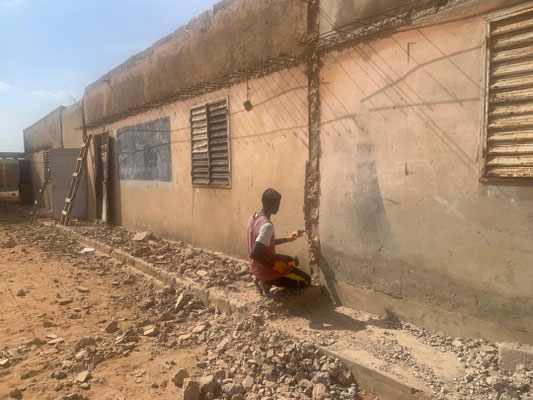

Ici l’électricien est en action
Il a déplacé la potelette du courant sur le mur de clôture de l’école
Nos vifs remerciements à Dune Aventure qui nous accompagne tout au long de cette année pour améliorer nos conditions de travail avec la restauration grande envergure de l’école qui est à sa deuxième phase
Oup c’est parti pour des semaines intenses de travail pour les ouvriers
L ‘APE et le CGE et moi même serons constamment de passage pour superviser les travaux 🚧
6) DEUXIEME TRANCHE DES TRAVAUX :
Bara Faye, le directeur, a anticipé la reprise des travaux dès la fin des cours pour essayer de faire les rénovations avant
l'hivernage. Mais il y a eu tellement de grève que la fin des classes risque d'être repotée au Sénégal.

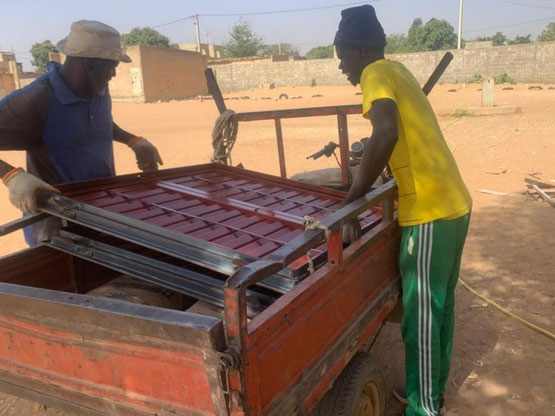

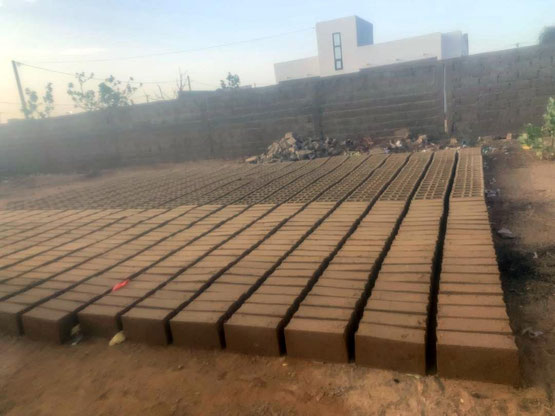

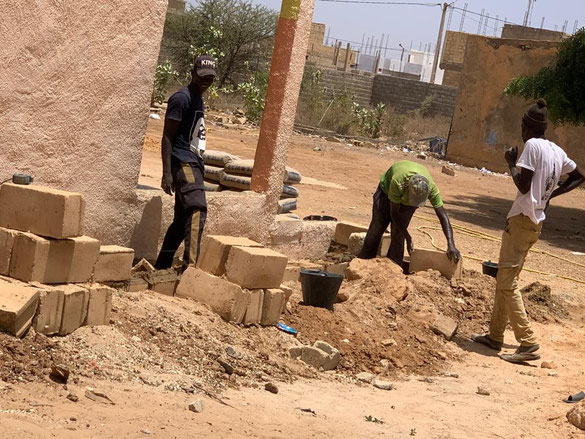

Il a donc fait appel au mouleur pour confectionner un maximum de parpaings.
5) ACTION-REACTION :
Suite à la visite de Cathy et Fabrice , j'avais dit à Bara qu'il était hors de question de laisser ces trous dans le mur pour que la cour soit inondée au moment des fortes pluies et l'école impactée. Aussitôt dit aussitôt fait: Bara a convoqué le maçon pour tout boucher. Bravo
4) VISITE DE CHANTIER DE CATHY A ET FABRICE :
Il fallait faire un point des travaux engagés à l'école de KTS pour aider un peu Bara qui s'implique énormément dans cette restauration.

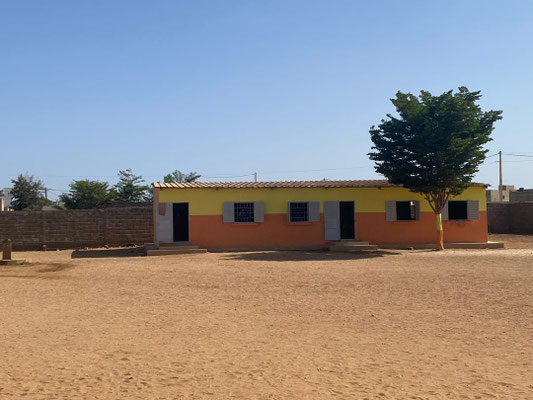

Les deux premiers bâtiments donc 4 classes sont restaurés, carrelés, et peints extérieurement , couleurs choisi par Bara aux couleurs de notre logo. Merci. Il reste les peintures intérieures. Tous les corps de métiers étaient là pour la visite
Le chantier comme prévu est à l'arrêt jusqu'à la fin des classes sachant que les vacances risquent d'être repoussées à cause des jours importants de grève.
Le premier travail a faire est de boucher les trous faits dans le mur pour éviter les inondations à la saison des pluie.

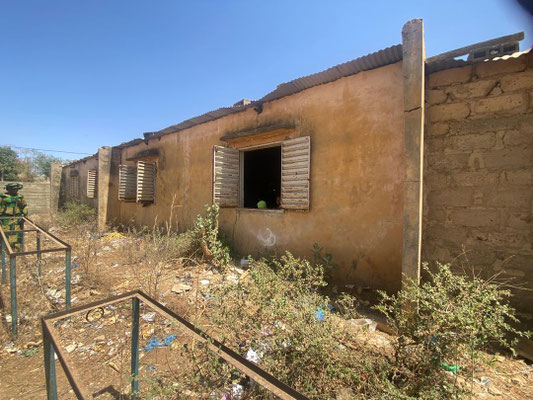

Puis sera fait la restauration des 4 autres classes et du bureau ou là, il faut démolir le toit , reprendre les murs et faire des ceintures pour consolider le château branlant!!
Puis l'intérieur!! Y a de quoi faire.....
Et enfin, renouveler le mobilier scolaire, certains élèves ont carrément le bureau sur les genoux pour écrire
La visite s'est terminée par une réunion du corps enseignant avec nos responsables sur le terrain. Ils ont beaucoup d'idées!! mais surtout, Messieurs Dames, remerciez Bara car sans lui, nous nous serions pas engagés dans une telle histoire!!! C'est vraiment un très gros chantier pour notre association.
Reste à espérer que Bara soit nommé directeur pour que l'aventure continue...
Tellement bluffé par nos actions, le dernier maitre retissant a demandé d'adhérer.
Tous les élèves des classes refaites vous remercie
Oumar sek : Nous , élèves de CE2 et duCM2 tenons a vous exprimer nos sincères gratitudes pour votre générosité .Mille mercis
Bara Faye : C’est très bien On ne leur remerciera jamais assez aujourd’hui l’école de KTS commence à changer complètement de visage grâce à Duneaventure
Fatou Ba : Merci beaucoup à Dune aventure merci à monsieur Bara faye grâce à votre relation nous avons eu une belle école
La CGE, Astou : merci beaucoup merci encore non partenaire et merci monsieur directeur bara faye
Notons le don important d'un parent d'élève ( déjà membre de l'association qui a offert à l'école une imprimante indispensable au fonctionnement correct de l'école surtout pendant les examens pour tirer les sujets d'examen et un instituteur à demander lui aussi d'dhérer à l'association, voyant ce que nous étions capable de faire en tenant nos engagements.
3) CREPISSAGE : Fin des travaux de crépitement des 3 murs du bâtiment, reste la peinture intérieur des murs et et les murs extérieurs à crépir. On marque une pause juste après les examens, nous annonce le directeur par intérim.
2) POSE DES MENUISERIES :
Le directeur, Bara Faye :
"Ensemble on a fait la visite de chantier en compagnie du Président des parents d’élèves , Adama Mbaye.

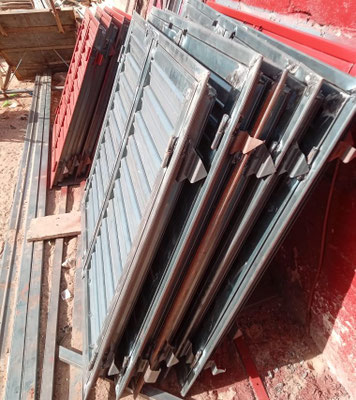

« Le menuisier métallique a fini dans les temps la fabrication des 10 fenêtres et des deux portes des classes de Ce2 et cm2.
Et il les a fait livrées.
Dès le lundi, le maçon un peu débité devant le boulot semble t il a commencé à démonter les anciennes huisseries pour poser les neuves, Course contre la montre pour terminer avant le retour des enfants et du personnel enseignant
Il me restera le défi de la peinture 🖼️ de 4 salles de classes, mais durant les week-ends je vais devoir les programmer une à une
1) PARI FOU :
du directeur Bara Faye: Carreler et peindre pendant les deux semaines de vacances 4 salles de classes de l'école.
Des le samedi 28,livraison de 20 m3 de sable blanc pour démarrer au plus vite le carrelage sachant que les carreaux dans la foulée ont été aussi livrés.
et les carreleurs ont de suite attaqué le boulot !!
Malheureusement coté photos , pas top pour l'instant et les vidéos trop rapide, ou à l'envers !!!! bref, va falloir agir Mr bara

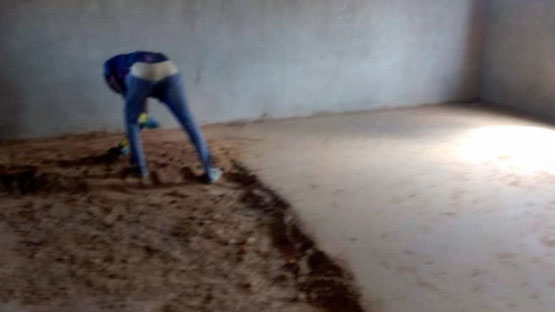

Mais à la fin de la première semaine, les 4 salles sont carrelées, la véranda et les ceintures autour des batiments
1) LES DEUX PORTAILS
C'est une étape cruciale. Dans tout projet de restauration d'envergure, surtout pour un établissement scolaire, la sécurisation du périmètre est la fondation indispensable avant de s'attaquer au bâti. Sans cela, le matériel de chantier et les futurs aménagements resteraient vulnérables.
Le petit portail : Essentiel pour la gestion sécurisée des flux quotidiens des enfants et du personnel.
Le grand portail : Indispensable pour la logistique (livraison de matériaux, accès des engins de chantier ou services de secours).
Et une grille de protection pour le compteur d'eau . Le vol de l'ancien compteur prouve que la sécurisation était primordiale surtout pour retrouver de l'eau pour l'hygiène des enfants. On attend la pose du nouveau compteur
